11月30日,越南朔庄一期和薄寮三期海上风电场项目顺利完成首根斜桩吊打施工。
越南朔庄一期和薄寮三期海上风电场项目,共含57个承台,钢管桩总数342根,均为大直径超长桩,是四航局首个海外风电项目。研究院承担的工作主要包括三部内容:打桩定位架验算和优化分析、风机基础墩台施工套筒验算和优化分析、基桩打桩分析和选锤、预装荷载箱开发(国内首次应用于大直径海上风电桩基);自平衡法静载试验、分布式光纤法桩侧阻力端阻力测试;高应变动测,现各项工作正有序推进。

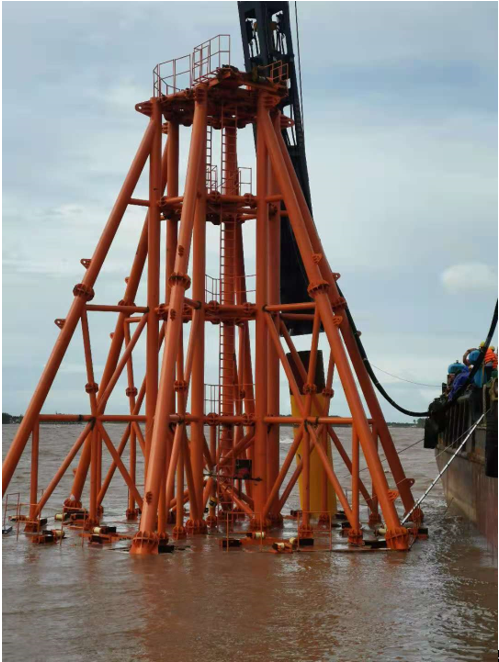

朔庄一期风场机位原泥面在-0.87m至-2.75m之间,水深较浅,有7个机位无法满足桩船吃水要求,采用1.4万吨级驳船座底+800吨级吊机+总高15m定位桩架进行吊打沉桩施工。针对本次斜桩吊打施工,研究院采用数值仿真分析方法对定位桩架及定位桩实施受力与变形验算分析,为项目提出优化建议;为打桩选锤、锤击能分阶段控制等工况确定提供了可行建议;还对打桩过程中钢管桩受力与变形进行了验算,并提出关键点改进建议。本次技术咨询工作,为项目部定位桩架按时加工、吊打施工方案及时获批、现场安全顺利打桩提供了有力的支持,得到项目部及业主单位的认可。
